LE PROJET EOLE à neuilly

La construction du tunnel du RER E, à environ 30 mètres de profondeur, nécessite la réalisation de puits.

La réglementation impose la construction d’accès de sécurité, tous les 800 mètres, le long de l’ouvrage souterrain.

Le tunnelier progressera depuis Courbevoie jusqu’à la gare d’Haussmann Saint-Lazare, et passera sous la commune de Neuilly-sur-Seine en 2019. Seuls les déblais liés aux puits seront évacués à Neuilly-sur-Seine.

carte-neuilly-01

Trois puits seront creusés à Neuilly-sur-Seine :

  • Avenue Charles De Gaulle au niveau de la rue de l’Hôtel de Ville
  • Place du Marché
  • Place du Général Gouraud

En phase d’exploitation, les deux premiers serviront d’accès pompier. Le troisième puits permettra un accès aux secours et servira à la ventilation pour le tunnel.
Une fois les travaux terminés, seule une petite trappe sera visible sur le trottoir.

LES PRINCIPAUX TRAVAUX PRÉVUS PLACE du Marché

Les travaux ont lieu sur la place du marché d’avril 2016 à début 2021 en deux phases :

  • Travaux préparatoires de déviation des réseaux : avril 2016 à mi-2018
  • Travaux de création du puits : Mi-2018 à début 2021

LES TRAVAUX PRÉPARATOIRES : 2016-2017*

schema-travaux-preparatoires-place-du-marche-02

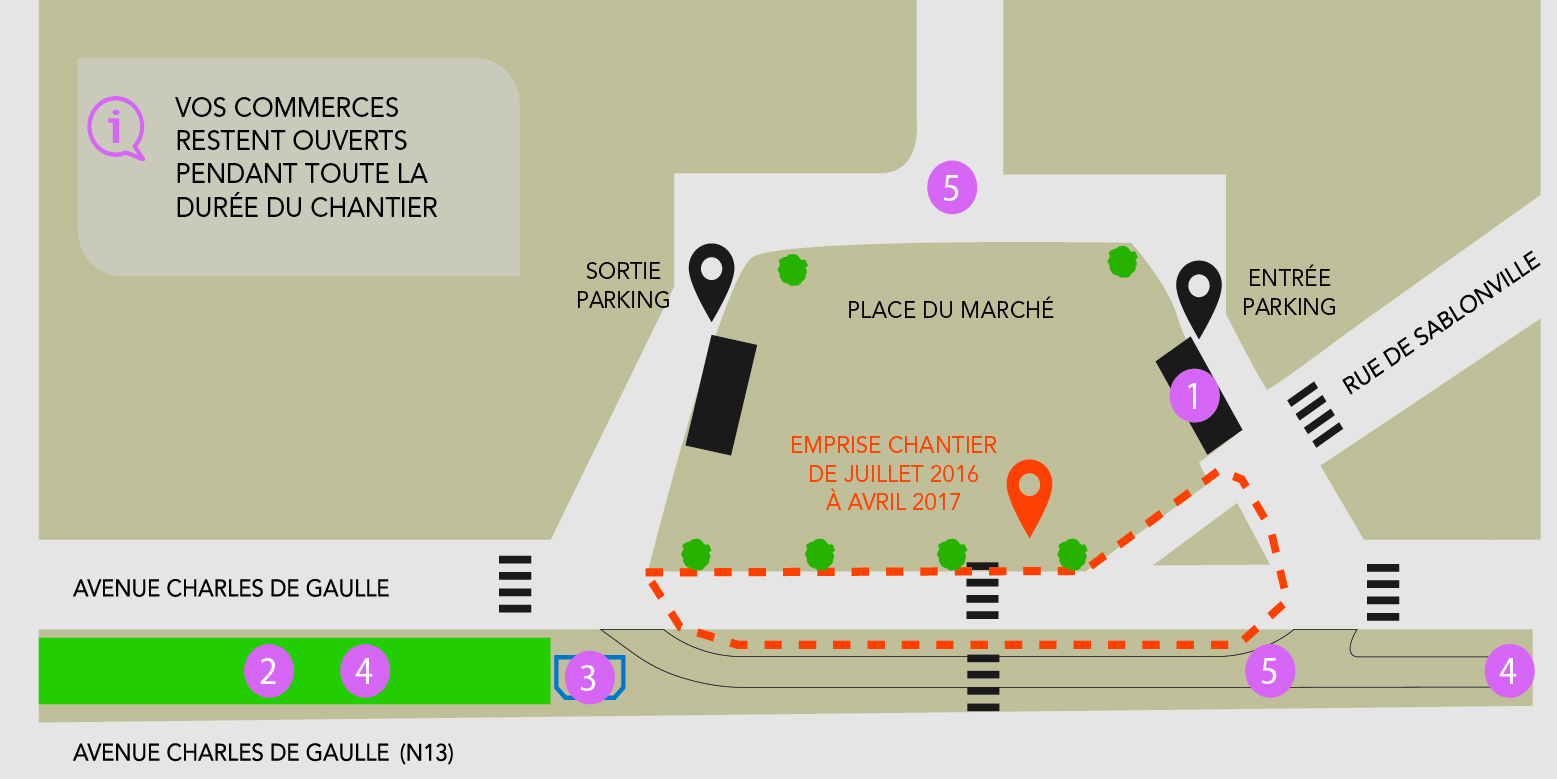

CE QUI CHANGE PENDANT LES TRAVAUX PRÉPARATOIRES

  1. Le parking est accessible pendant la durée du chantier. Cependant, l’accès depuis la rue de Sablonville peut être perturbé pendant les tenues du marché
  2. Marché des Sablons : déplacement d’une partie des commerçants sur la contre-allée à partir de septembre 2016
  3. Déplacement du kiosque à journaux sur le terre-plein de la contre-allée à partir de juin 2016
  4. Neutralisation des places de stationnement situées sur la contre-allée à partir de juin 2016
  5. Maintien de la circulation sur la contre-allée. De septembre 2016 à mi-2017 : création d’une voie provisoire sur une file sur le terre-plein de la contre-allée, en raison de l’installation du chantier sur les voies actuelles de circulation



LA DÉMARCHE DES RÉFÉRÉS PRÉVENTIFS

Conformément à l’engagement de la maîtrise d’ouvrage SNCF, des référés préventifs seront engagés pour permettre un état des lieux des immeubles situés sur le tracé du tunnel. Les propriétaires des immeubles concernés par ces référés seront informés de l’engagement de cette procédure et recevront un courrier de l’expert en charge du dossier, au plus près des travaux du puits.

Pour plus d’information, vous pouvez télécharger la lettre riverains d’octobre (pdf).









Les dernières actualités à Neuilly-sur-Seine

Restez informés sur le projet eole

Ma gare

Suivez l’avancée des travaux dans votre gare au jour le jour

La newsletter

Abonnez-vous à la newsletter pour suivre l’avancement du projet et des travaux.

Je m'abonne

Vos questions
sur le projet

Quelles sont les nuisances de type bruit ou vibration à craindre en… voir la réponse

Posez votre question

Eole sur les
réseaux sociaux

Logo Préfet de la Région d'Île-de-FranceLogo Région Île-de-FranceLogo Société du Grand ParisLogo Mairie de ParisLogo Département Hauts-de-SeineLogo département YvelinesLogo STIFLogo SNCF
